2016年6月1日,由四川省水利电力工程局承建的缅甸勐瓦水电站,成功实现下闸蓄水的建设目标,为投产发电提供可靠保障。
5月15日,勐瓦水电站大坝蓄水安全鉴定会议如期召开。会上,业主、设计、监理、施工、监测以及运行方南方电网等单位分别汇报了各自的自查报告,专家组查核相关资料,并进行现场考察验收。专家组一致认为,工程形象达到蓄水要求,工程质量验收合格,具备下闸蓄水条件。
5月21日在勐瓦水电站蓄水筹备会上,蓄水方案正式确定。具体安排:6月1日冲沙底孔下闸进行一期蓄水,6月15日进行二期蓄水。

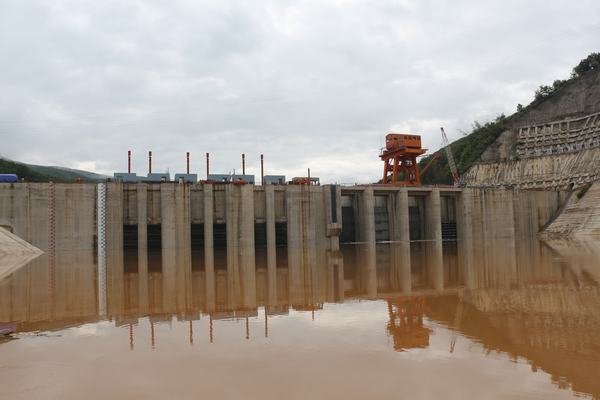

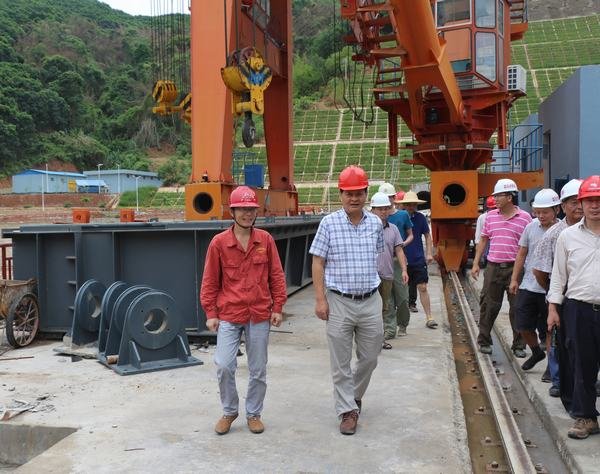

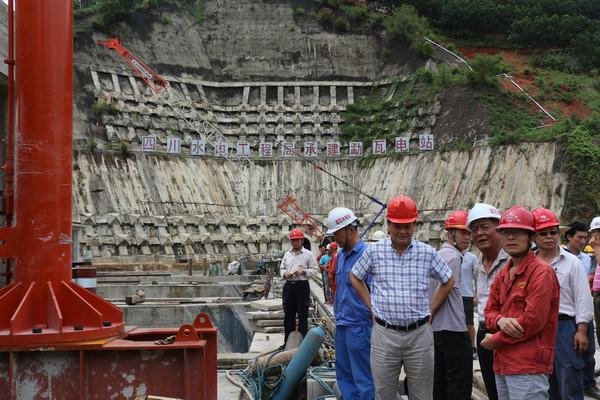

6月1日上午,缅甸四特区建设部蒋部长、缅甸四特区南板县县长、业主副指挥长以及监理、设计、施工、监测、运行方代表到达现场,共同参加此次蓄水仪式。中午12点整,随着蒋部长一声令下,冲沙闸工作闸门缓缓落下,冲砂泄槽出口奔腾的洪水戛然而止,勐瓦水电站顺利完成下闸蓄水的建设目标。该目标的实现,成为勐瓦水电站建设重要的里程碑。
勐瓦水电站工程受导流隧洞标段推迟过流、左岸边坡塌方及超标洪水的影响,工期严重滞后。项目部通过优化施工方案,调整施工计划,精心组织施工,在各方大力支持和积极配合下,克服各种困难,按时完成下闸蓄水目标,为6月30日首台机组发电目标打下了坚实基础。
