鑫宏公司固滴首部枢纽工程已完工程形象面貌

文章来源:局鑫宏公司
阅读:5683次
发布日期:2016-05-10
分享网站:

2015年11月固滴首部枢纽上游围堰成功截流后,面对洪水肆虐过后的固滴大坝,我部组织了一场快速有序的坝基清淤行动,在全体干部职工夜以继日的奋战下,成功在12月底展现出来了固滴大坝原有的面貌。鑫宏公司领导率全体员工全面拉开进入三枯的战斗。

从三枯大坝成功截流至2016年4月以来,我部三枯期间所完成的工程形象面貌如下:

1.首部大坝基坑共浇筑混凝土16270m3,进水口共浇筑混凝土2333m3,钢筋制安累计578.896吨,其中消力池、泄洪闸闸墩及梁板、下游海漫右岸侧护坡挡墙均达到设计要求,右岸进水口、冲沙闸闸墩及左右岸挡水坝也预计在5月底全面达到坝顶设计高程2314.00m。

2.左岸边坡锚索下锚及一次注浆施工完成31束,累计61束,已按设计要求全部完成,其中左岸边坡剩余护坡框格梁也预计在5月全面启动并展开施工。

“两载艰辛终迎百日奋战,破釜沉舟共创固滴辉煌”,虽然在春节前项目部经历了水泥供应停滞的情况,严重影响了我部固滴首部大坝预期工程进度计划,但是大家团结一心,充分发扬四川水利铁军特别能战斗、特别能吃苦、特别能奉献的精神,通过增加现场施工资源投入、采取非常手段等一系列的施工措施,不惜一切代价,奋力将滞后的工期抢了回来。接下来,我们将尽最大努力完成三枯施工任务,力争在今年将三载艰辛画上圆满句号。

固滴首部正视图

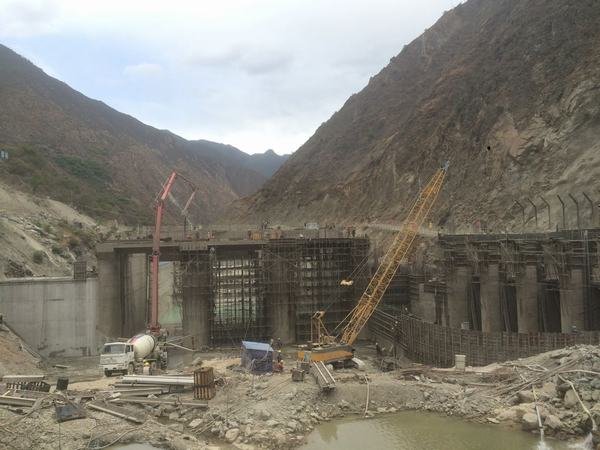

固滴首部泄洪闸闸墩侧视图

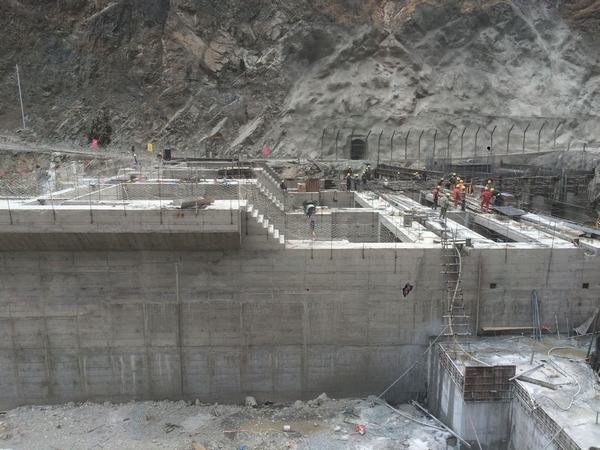

固滴首部闸墩达设计高程

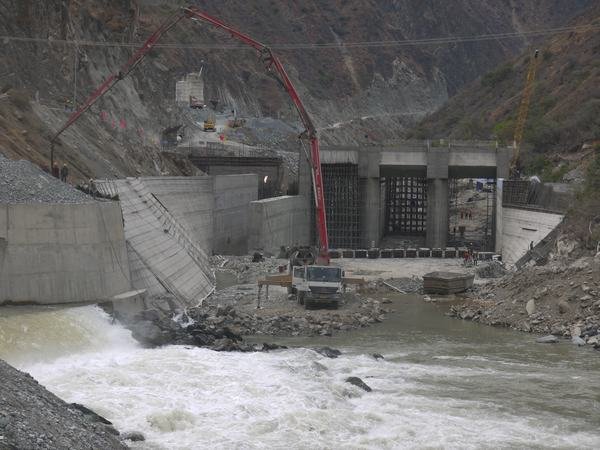

固滴首部下游海漫

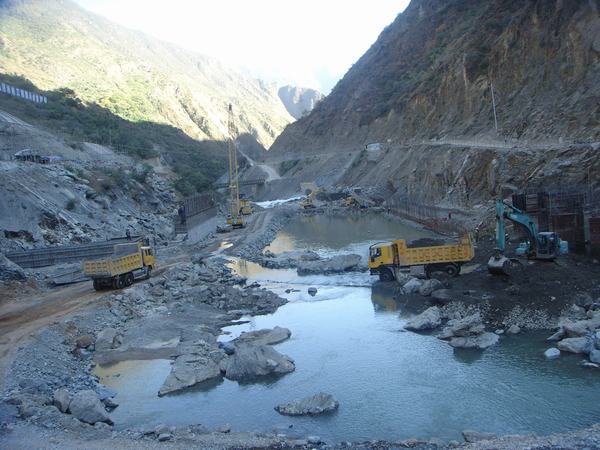

固滴首部清淤
