厄瓜多尔TP水电站一级压力隧洞(出口段)完成砼衬砌施工

文章来源:局厄瓜多尔项目部
阅读:6364次
发布日期:2015-09-17
分享网站:



厄瓜多尔当地时间2015年9月14日18:30,随着最后一仓砼衬砌完毕,标志着由局第二工程处施工承建的厄瓜多尔TP水电站项目一级压力隧洞(出口段)砼衬砌施工提前16天完成该节点工期。

厄瓜多尔TP水电站一级压力隧洞总长5925.45m,设计衬砌厚度30cm,衬砌后洞径3.8m;出口段衬砌长1125.50m(调整后)共145仓,其中直线段43仓(每仓长度12m);圆弧段102仓(每仓长度6m)。从第一仓砼开始衬砌历经241天(其中由于主包商材料供应延误工期53天)完成了一级压力隧洞出口段的砼衬砌工作。

TP水电站一级压力隧洞(出口段)砼衬砌采用全圆形针梁钢模台车全断面衬砌,砼入仓采用拖式混凝土泵(HBT60C-1413Ⅲ)泵送入仓,砼洞内外运输采用2~3台8方砼搅抖车运输。

全圆形针梁钢模台车全断面衬砌方法为我局首次采用。该施工工艺进行隧洞砼衬砌,在没有任何施工经验下,项目领导率技术管理人员白天在施工现场进行反复施工调研,晚上组织施工技术人员对施工工序优化反复讨论,并结合现场监理工程师的工作规律总结出了全TP项目隧洞衬砌施工24小时一个工作循环的最优施工工艺。为了确保按时完成节点工期,提高员工的工作积极性,中水项目部制定以周(7个工作日)为考核单位的激励机制,一级压力隧洞出口工作面在主包商保证材料供应的基础上每个考核周都会赢得嘉奖。

TP水电站一级压力隧洞(出口段)砼衬砌提前完工,为TP水电站一级电站按期发电奠定了基础。

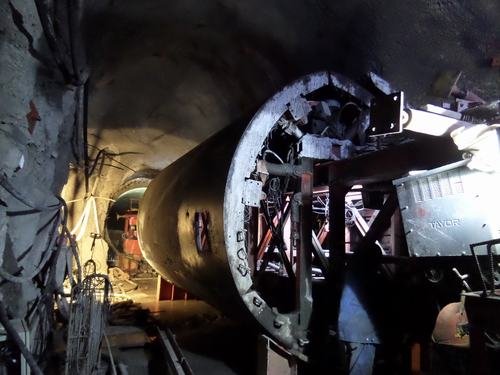

全圆针梁台车

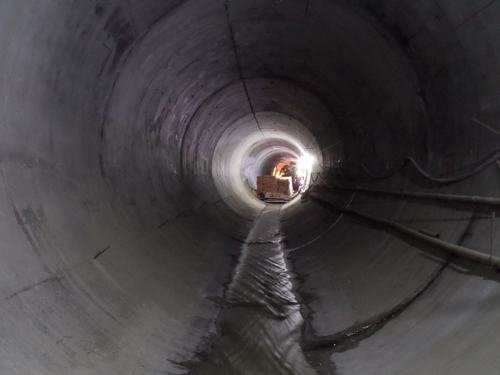

一级压力隧洞
