局鑫宏工程公司固滴水电站首部枢纽工程顺利完成汛前目标

文章来源:局鑫宏公司
阅读:5841次
发布日期:2015-06-26
分享网站:

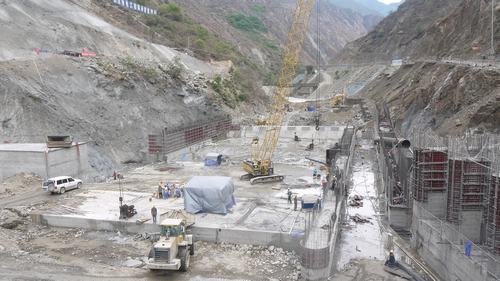

局鑫宏工程公司固滴水电站首部枢纽工程已顺利完成防洪度汛2300m形象面貌工作目标。

截至2015年6月,闸坝工程完成底板、左护坝至2304m高程、左右边墙至2300m高程及上游铺盖的混凝土浇筑;消能防冲工程完成消力池底板、消力坎及左右边墙至2303m高程的混凝土浇筑;取水口工程完成取水口底板、回填及大部分闸墩的混凝土浇筑。
