甘肃洮河杨家河二级水电站2#厂房土建工程施工进展顺利

文章来源:局七处
阅读:6020次
发布日期:2014-11-13
分享网站:



在工程局的有力领导、支持下,由局第七工程处承建的杨家河二级水电站2#厂房土建工程,2014年3月底首批施工人员进入施工现场,4月1号进行临建设施的施工,4月13日压力前池开始石方开挖,5月13日压力前池首仓砼浇筑,6月2日发电厂房首仓砼浇筑。参建人员努力克服各种困难,按照合同要求工期于9月10日桥机安装单位吊装桥机就位,10月31日一号机组施工工作面移交给机组安装单位施工,整个土建工程施工进度得到了业主、设计、监理及其他参建各单位的一致肯定。

经过业主方与设计方对主副厂房上部砼排架进行优化,将上部排架改为工业钢排架进行施工,截止11月11日,主体工程形象进度如下:

1、压力前池砼浇筑完成。

2、厂房取水口一期砼浇筑完成,现正进行闸门金结安装。厂房1#机、2#机主机段一期砼浇筑到1915.9m高程(发电机层设计高程1915.9m高程,其上为钢排架,一期砼浇筑完成),管型座二期砼浇筑完成;3#机主机段一期砼浇筑到1915.9m高程,管型座二期砼浇筑到1912.1m高程(水机层设计高程1913.1m高程)。副厂房一期砼浇筑到1915.9m设计高程,浇筑完成。厂房下游尾水闸室一期砼浇筑完成,现正进行闸门金结安装。

3、尾水渠左右边墙砼浇筑完成;尾水底板浇筑完成;尾水底板上新增分隔导墙共3段,上游段、中间段各剩余一个仓号未浇,下游段浇筑完成。

4、旁通水道下游出水口砼浇筑完成;上游进水口上部闸室未完成,下部闸墩一期砼浇筑完成。

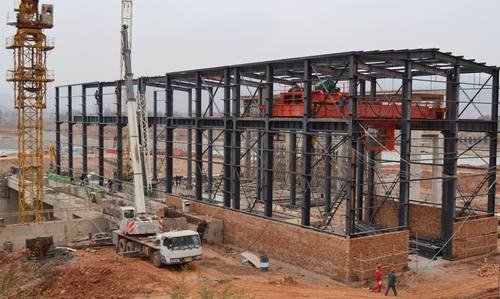

主厂房

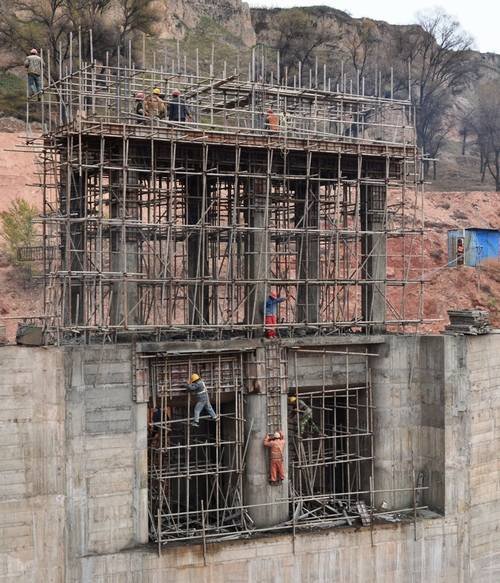

压力前池溢流堰及消力池

旁通水道进水口

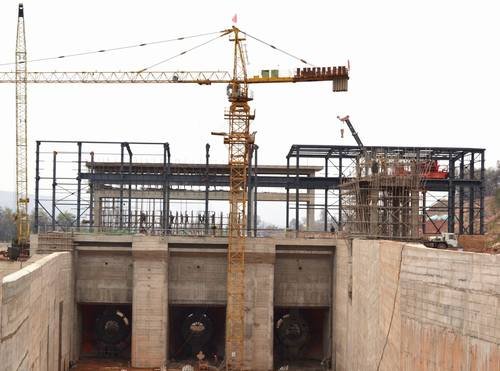

厂房上游进水口

厂房下游出水口及尾水渠
