色萨拉龙灌溉工程顺利完工

文章来源:局色萨拉龙项目部
阅读:6889次
发布日期:2014-07-30
分享网站:



由局第四工程处施工承建的老挝色萨拉龙灌溉工程在全体参建人员近30个月的奋力拼搏下顺利提前完工。3月22日,工程业主、监理工程师、主项目部与管理单位、设计单位开始对已完工项目逐一联合验收,5月6日主体工程验收完毕。5月22日,老挝农森部部长带领相关部门在大坝进水口举行放鱼、种树仪式,7月16日,老挝农森部灌溉司相关部门在大坝及灌溉渠系进行了通水仪式并签定工程接收证书协议,标志着我局施工总承包的老挝色萨拉龙灌溉工程全面竣工。

1.已完工程概况

已完工的色萨拉龙灌溉工程主要分为首部枢纽和引水系统二大部份。分别由土工膜心墙堆石坝、溢洪道、取水口、引水渠及渠系附属建筑物组成。工程的主要任务是灌溉农田并给灌区内人畜供水。水库设计总库容7513万m3,调节(兴利)库容3080万m3,灌溉面积约2000ha。

2、已完工的主要建筑物特性

挡水坝为土工膜心墙堆石坝,坝顶高程206m,坝顶宽度5.00m,坝顶长度1801m。

泄洪道修建在大坝左岸,净宽30米,为开敞式溢洪道,无闸门控制,溢流堰为WES型实用堰,堰顶高程为202.50m,下游增修一座上坝钢架桥。

取水建筑物修建在大坝右岸,取水口为坝下埋涵;进口设进水塔,塔顶设启闭机房,有交通桥与坝顶相连。

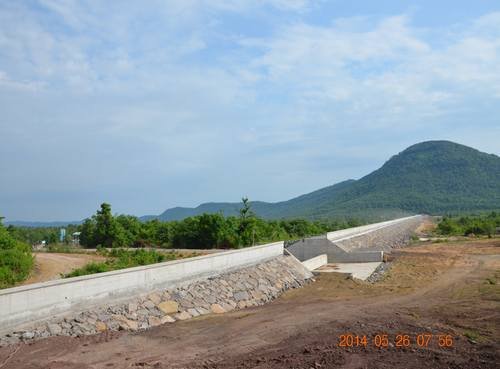

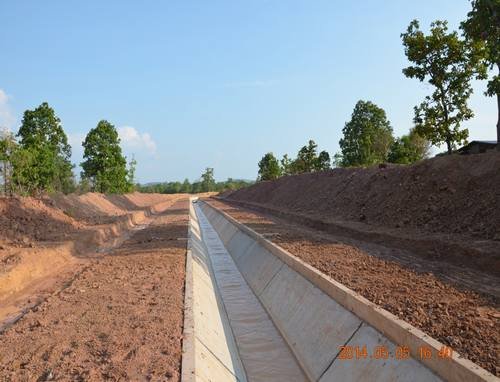

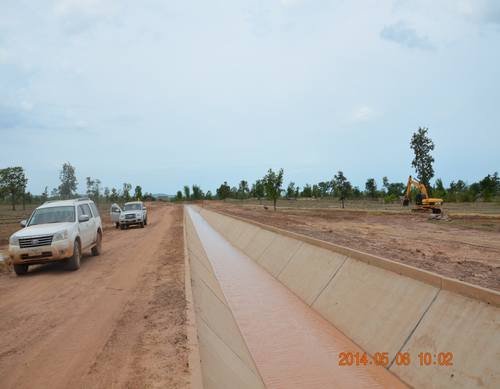

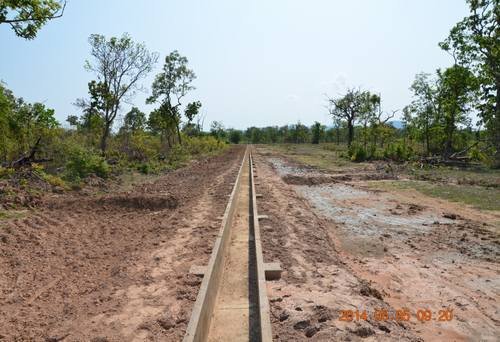

灌溉引水渠分为干、支、斗三级渠道,其中:干渠1条长12.832km(含5座渡槽);支渠3条(SC1、SC2、SC3)总长11.974km(含1座渡槽);斗渠44条总长26.059km。

灌溉渠系附属建筑物修建有:分水闸3座、节制闸8座;溢流侧堰10座;斗门43座;交通桥4座;农桥(涵)21座;人行桥1座;;排洪渡槽3座;排洪涵管22座;排洪倒虹管1座。

引水渡槽6座共880m(包括连接段与渐变段),其中,主干渠5座、SC3支渠1座。

3、施工情况简介

2011年8月3日由我局中标该项目的全部工程施工,于2011年11月29日签订施工分包合同,我局随即成立四川省水利电力工程局老挝色萨拉龙灌溉工程项目经理部,由局第四工程处负责组织施工,以主包方的名义自主配置资源,按照主合同及分包合同要求独立实施主合同项下的全部工作,工程所需钢筋、水泥、柴油、沙石骨料和施工用电以及项目所需永久设备等,由我部自行采购及保管。主体工程工期30个月。
我部于2011年11月10日第一批人员进场,2011年12月14日管理公司下达开工令。根据老挝半年雨季半年旱季的特点,总工期采用三枯二汛分段施工。

一枯期(2011.12~2012.6)主要完成办公、生活住房和风水电、进场道路等全部临建工程,主体工程完成土工膜堆石坝左岸坝基土方开挖及齿槽石方开挖、砼浇筑及灌浆,大坝右岸坝段完成坝基土方开挖和完成齿槽部分石方开挖与混凝土浇筑,溢洪道工程开挖完成1/3~1/2,进口段和控制段底板及边墙砼全部完成,石料场开采坝体料储备20万方。

二枯期(2012.10~2013.6)是老挝色萨拉龙灌溉工程高峰期,是按期履约合同的关键节点。主要完成大坝左右岸坝段填筑到达到203米高程,超总计划多填筑3米高程;溢洪道全部完工,达到完工验收条件;取水口施工达到203米高程;引水渠主渠砼衬砌8182米,超额完成3682米,渡槽完成1号、2号、3号全部的砼浇筑,4号渡槽完成8个基础及排架的砼浇筑。提前一个月达到二枯节点面貌,为顺利完成老挝色萨拉龙灌溉工程施工任务打下了坚实的基础。

三枯期 (2013.10~2014.6) 挡水大坝主要完成了河床坝段约200m的坝基开挖、基础处理、坝体填筑到设计高程,以及坝顶1800m防浪墙砼浇筑,目前正进行坝顶公路和坝后梯等收尾工作;引水渠分成3个工区,完成主渠3800m,三条支渠11974m,斗渠44条共26054m,渡槽3座以及分水闸、节制闸、交通桥涵等附属建筑。
