甘肃洮河杨家河二级水电站2#厂房土建工程2014年7月份施工进度

文章来源:局七处
阅读:5680次
发布日期:2014-07-31
分享网站:



杨家河二级水电站2#厂房7月份完成形象进度如下:

主体工程:

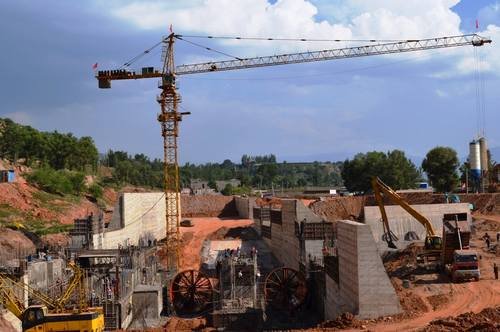

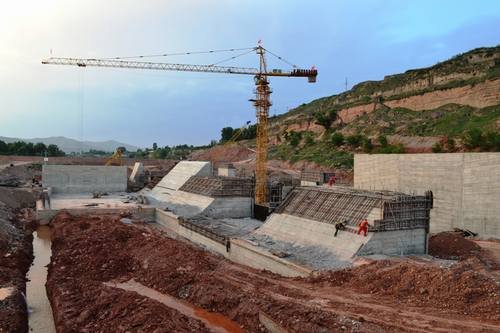

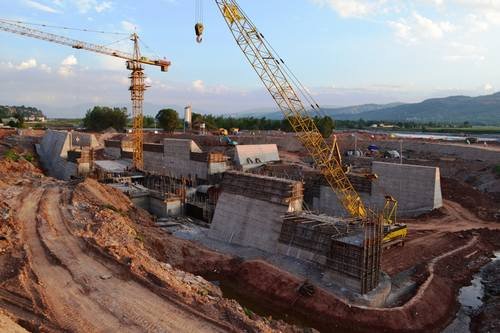

1、压力前池底板共10个块号,本月完成3个块号砼浇筑完成;前池右侧4#挡墙浇筑完成,5#挡墙还差7m到顶主高程,6#挡墙还差3m到顶高程;前池左侧溢流堰共六段,其中1号浇筑到1909m高程,2号号浇筑到1910.75m高程,3号浇筑到1908m高程,4号浇筑到1912.5m高程,5号浇筑完成,6号浇筑到1912m高程(设计堰顶高程1915.75m高程);溢流堰消力池下游挡墙浇筑完成,18.29m段底板浇筑完成。

2、厂房1#机上游流道一期砼浇筑到1907m高程(水轮机层设计高程1911.3m高程),下游尾水管一期砼浇筑到1904m高程(空压机及水泵层设计高程1910.3m高程);。2#、33机上游流道一期砼浇筑到1904m高程,下游尾水管一期砼浇筑到1904m高程。

3、尾水渠左边1号挡墙砼浇筑到1910m高程(设计高程1914.3m),2号挡墙浇筑完成;右边5号挡墙砼浇筑到1907.19m高程(设计高程1915.8m),6号挡墙浇筑完成,7号挡墙浇筑到1911m高程。
