水洛河固滴水电站项目导流洞顺利过流

文章来源:局固滴项目部
阅读:5842次
发布日期:2014-07-18
分享网站:



由工程局承建施工的水洛河固滴水电站首部枢纽工程,由于前期受征地、火工材料及村民扰工、阻工等因素影响,导流洞施工一度成为制约本枯施工进度的关键,原计划7个月210天的施工进度,经过全体参战员工的共同努力,历时96天,于2014年7月12日完成了导流洞开挖、支护、衬砌及灌浆等工作,取得了阶段性的胜利,为二枯施工奠定了坚实的基础。

2014年7月16日,导流洞全面过流(水洛河最大洪峰流量650m3/s),业主建管部率设计、监理、其他施工单位来我局项目部表示祝贺并给予了高度评价。

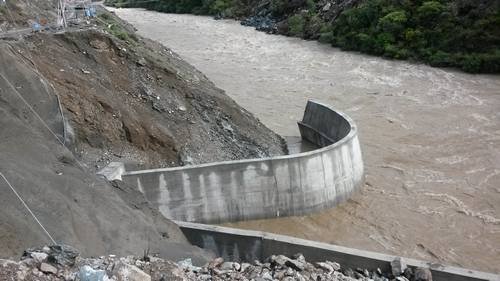

导流洞出口

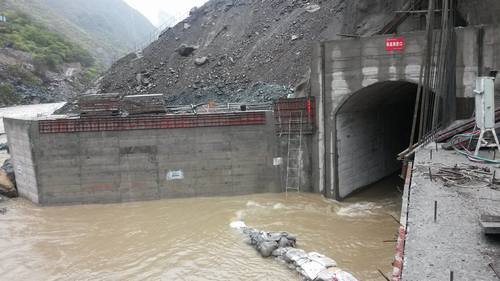

导流洞进口

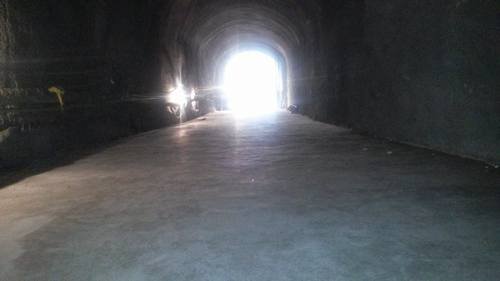

完成的底板衬砌施工
