水洛河新藏电站7#洞上游第一仓底板混凝土成功浇筑

文章来源:局鑫宏公司
阅读:19007次
发布日期:2018-04-19
分享网站:



2018年4月16日,新藏电站7#洞上游第一仓混凝土在混凝土泵车的泵送下顺利进入仓号,标志着新藏电站引水Ⅲ标工程从开挖及临时支护阶段转型进入混凝土衬砌施工的新阶段。

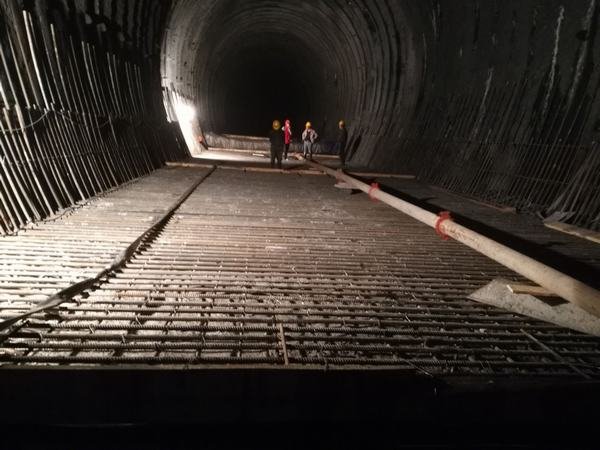

新藏电站引水隧洞7#洞上游全长1060米,2017年11月29日贯通。公司通过公开招标,评选出合格的施工队伍进行隧道混凝土衬砌施工。从2018年4月1日起,经入场安全教育和三级安全教育合格后,混凝土衬砌施工队伍即进入正常施工阶段,于4月16日顺利完成第一仓混凝土浇筑施工。底板混凝土衬砌设计厚度为0.4米(Ⅳ类),此次浇筑仓号为k13+300~k13+324段,共浇筑混凝土80立方米。浇筑过程中采用分层浇筑,及时平仓,振捣到位,对于预埋件和止水部位重点监控,防止位移,充分确保浇筑质量。

新藏电站7#洞上游混凝土衬砌施工是项目部2018年施工的重点。项目部将严密组织,优化方案,加强安全、质量管理,各职能部门积极与业主、监理、设计单位沟通,加快联合验收步骤,力争早日完成既定的目标进度计划,努力实现2019年新藏电站发电的总体目标。
