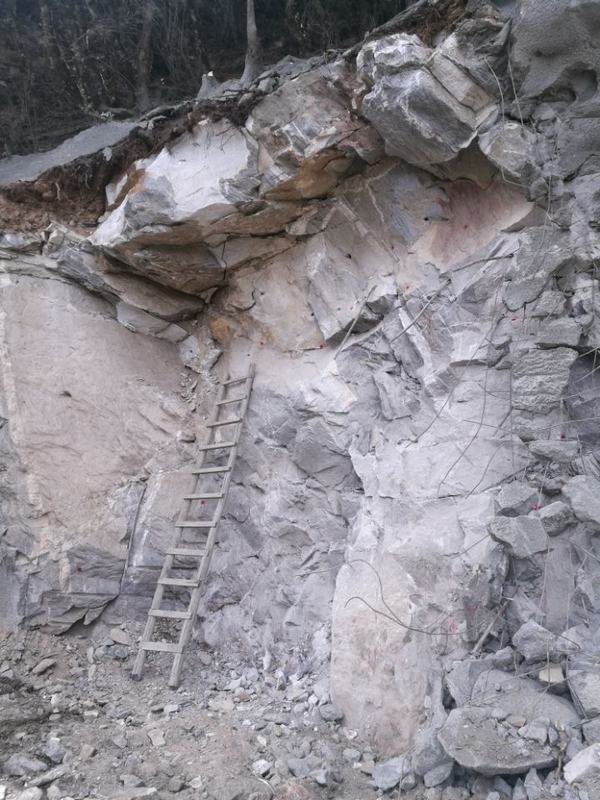

2017年5月8日上午11时,随着“嘭”的一声巨响,标志着九龙县麻窝沟二级水电站无名沟支洞正式开工。
九龙县麻窝沟二级水电站工程,自我局进场以来由于受施工用电、施工图纸、施工用地影响,主体工程迟迟不能开工,工期严重滞后。为了确保实现麻窝沟二级水电站进度总体目标,局麻窝沟项目部急业主所急,主动与业主、设计、监理及当地政府积极沟通,并采取各种措施(投入自备电源、组织技术力量进行无名沟支洞的勘测设计等)解决影响工程开工的各种因素,在项目部全休员工的共同努力下,麻窝沟二级电站关键线路上的无名沟支洞施工正式拉开了序幕。
