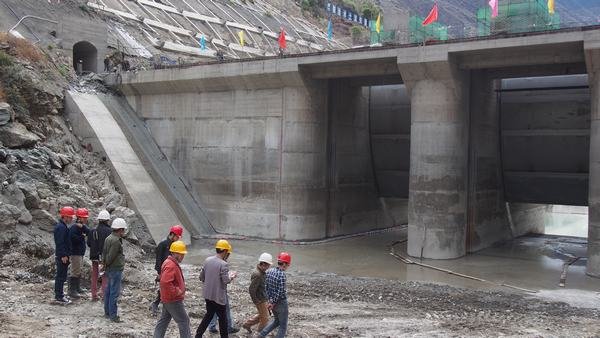

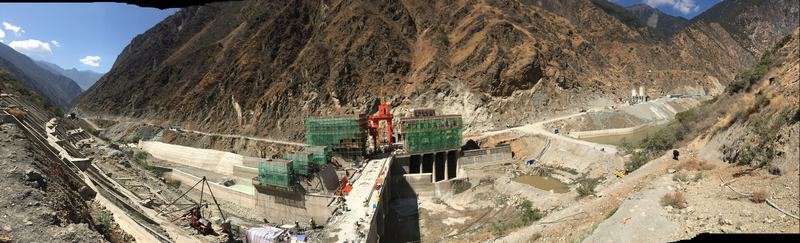

2017年5月3日,由工程局鑫宏工程公司承建施工的水洛河固滴电站首部枢纽工程,顺利通过固滴监理部组织由业主(固滴建管部)、设计(贵阳设计院)及监理部(丹江口监理公司)、施工单位(川工局)共同参与的“固滴水电站首部枢纽工程大坝分阶段性分部(2314m高程一下)四方联合检查验收”,标志着水洛河固滴电站首部枢纽工程主体工程已全面完工,即将进入工程完工收尾阶段。
该工程于2013年11月进场开工后,经受了火工材料供应延迟、当地村民阻工扰工、工程重大变更调整后设计图纸供应延迟、金属结构供货延迟、甲供材料供应多次长时间中断、新增多项合同外工程项目、施工停电等多种因素的严重制约和影响,通过鑫宏公司全体参建员工的共同努力、艰苦奋战,最终实现了一个又一个的节点工期目标。此次阶段性分部联合验收,共验收合格的分部工程有:坝基土石方开挖及支护、基础处理、闸坝工程、消能防冲工程、取水口工程、金结制安,通过验收的各分部工程施工质量全部满足设计和规范要求,工程质量优良,得到了联合验收小组参验各单位的一致好评,再次展现了我局水利铁军的风采。
